На этой неделе запланировал себе проверку нескольких дорожных объектов, которые ремонтируем в этом году в Нижнем Новгороде по национальному проекту «Инфраструктура для жизни». Читаю отчеты, по графикам производства работ вопросов нет, но лично посетить и увидеть всё своими глазами - самый надежный инструмент оценки.

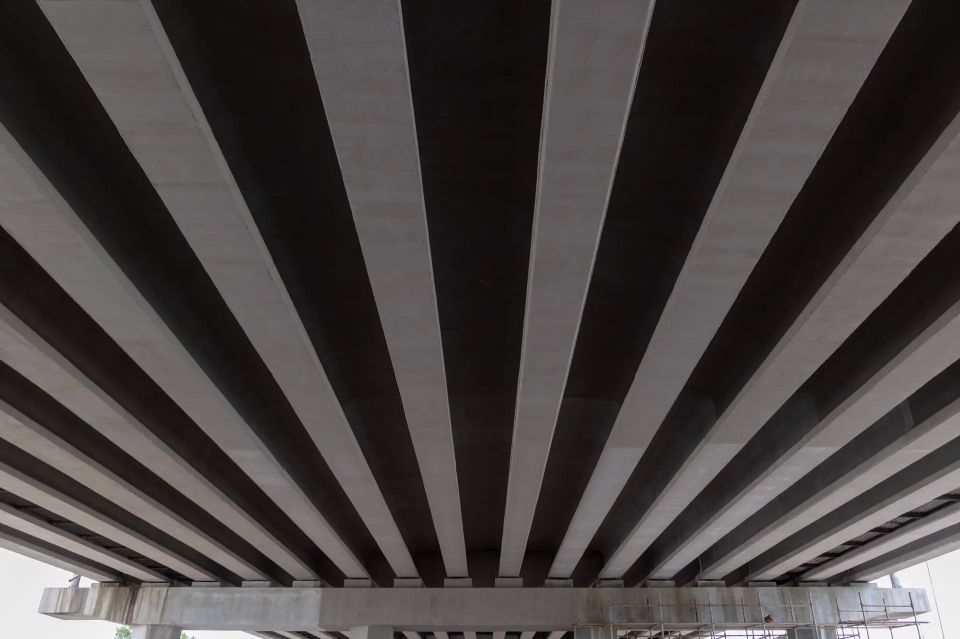

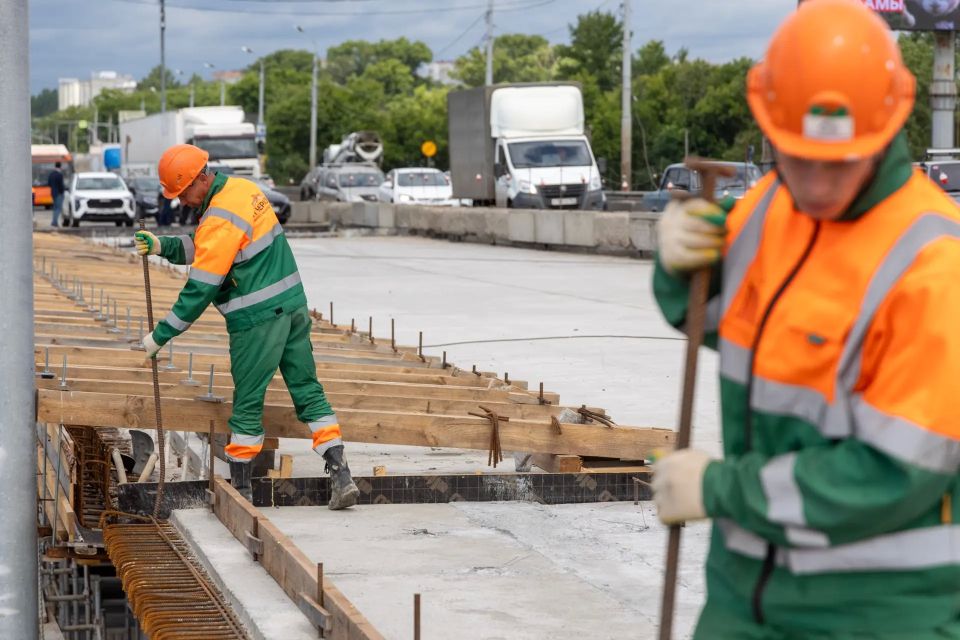

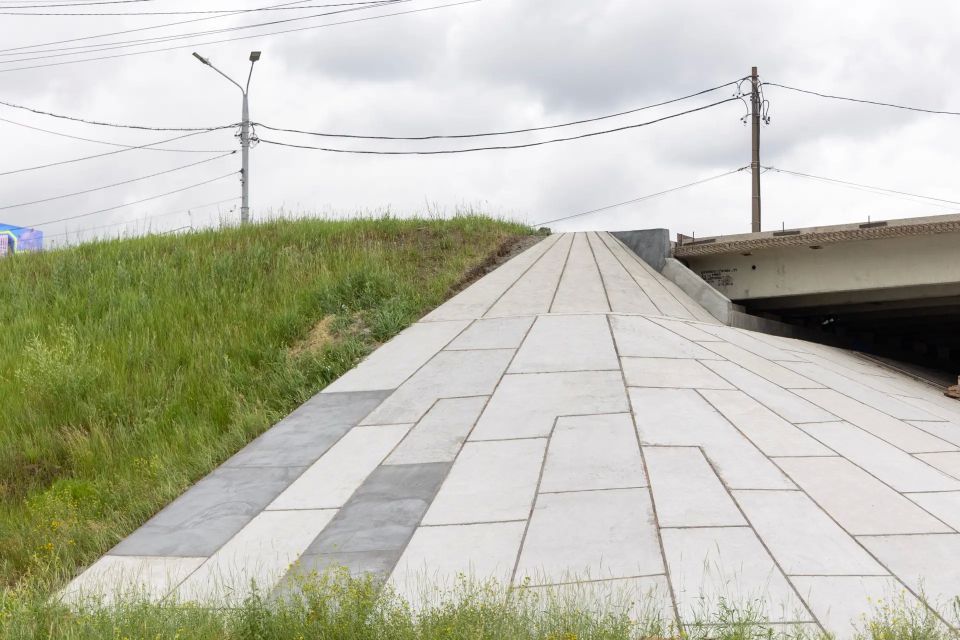

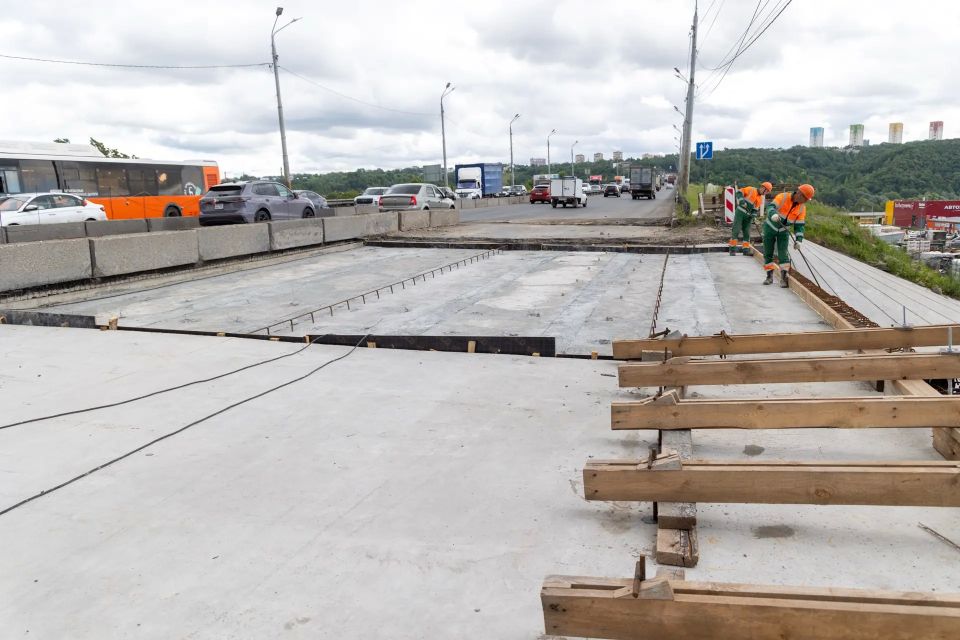

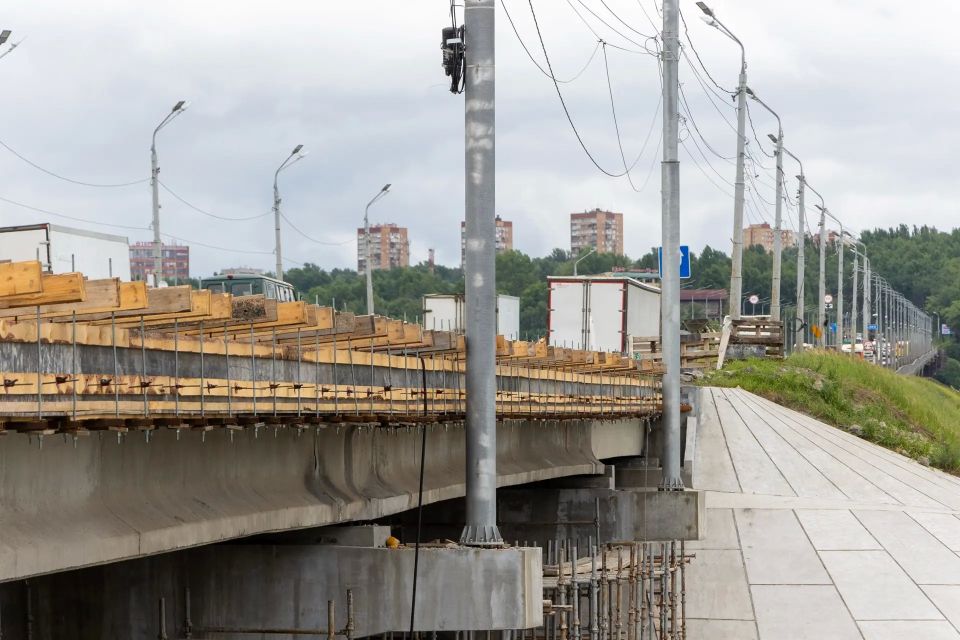

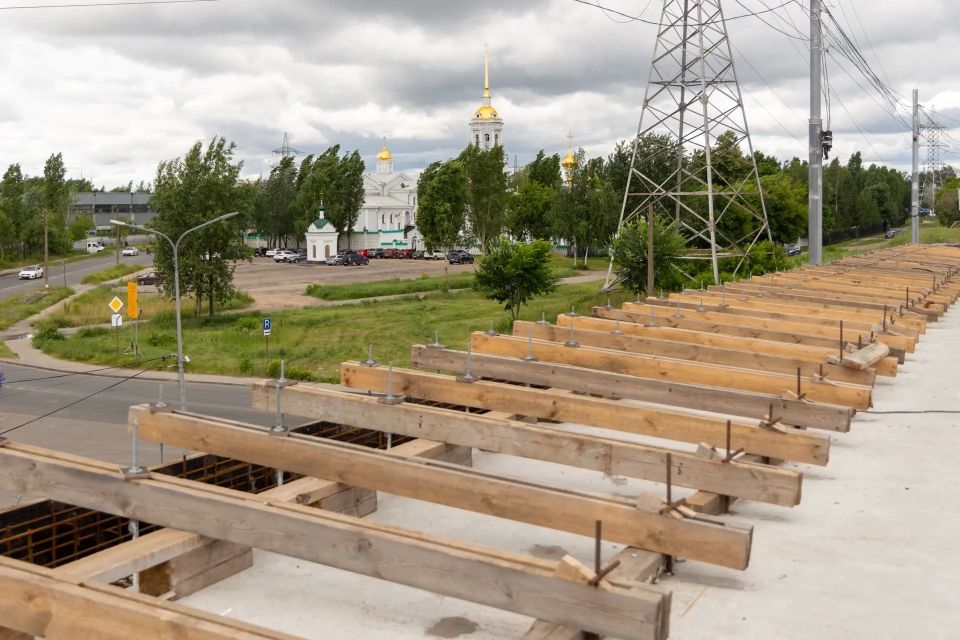

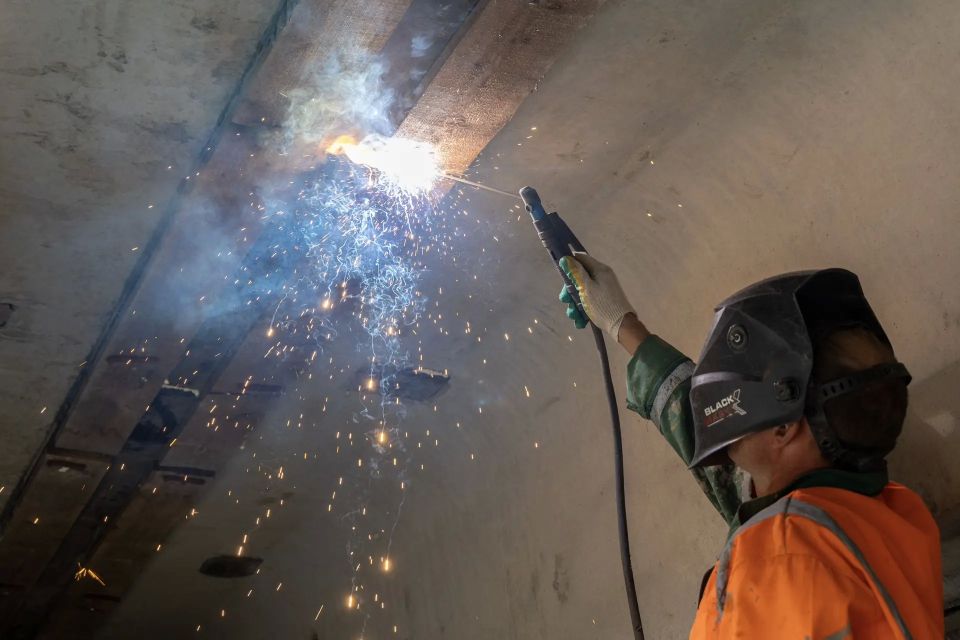

Работы по нацпроекту в 2026-м включают в себя ремонт семи участков дорог, а также капремонт Мызинского путепровода, о котором я писал на прошлой неделе. Сегодня его посетил. Готовность объекта уже стремится к 85%. Сейчас дорожники в основном работают под путепроводом, завершая работы по ремонту и усилению балок.
Также в финальной стадии ремонт дороги на ул. Кузбасской по переходящему с прошлого года контракту. Подрядчик отчитывается, что выполнено 94% от запланированного объема. На ул. Карла Маркса сделана треть, на ул. Удмуртской и Новикова-Прибоя - порядка 20%, на ул. Звездинка идет фрезерование старого покрытия и замена люков колодцев. На Казанском шоссе и ул. Рябцева работы начнутся в ближайшее время.
